买一台 LiDAR 传感器要花五位数的钱。不管是测绘公司、矿山运营方还是建筑项目经理,这笔投资都得自己证明合理——财务部门要看到数字才会签字。
网上大部分 LiDAR ROI 内容都很空泛。"显著降低成本""大幅提升效率"——这种话写不进资本支出申请表。
这篇文章给你实际数字。5 个场景,5 套计算框架,有单项目成本对比和年度 ROI,你可以直接代入自己的参数。
基础公式
年度 ROI (%) = [(年度节约 – 年度成本) / 年度成本] × 100
- 年度节约 = (传统方法单项目成本 – LiDAR 单项目成本)× 年项目数 + 新增项目收入
- 年度成本 = 传感器折旧 + 软件许可 + 培训 + 维护 + 保险
公式本身简单,难点在于拿到准确的运营成本。以下 5 个场景提供参考数据,你可以据此调整。

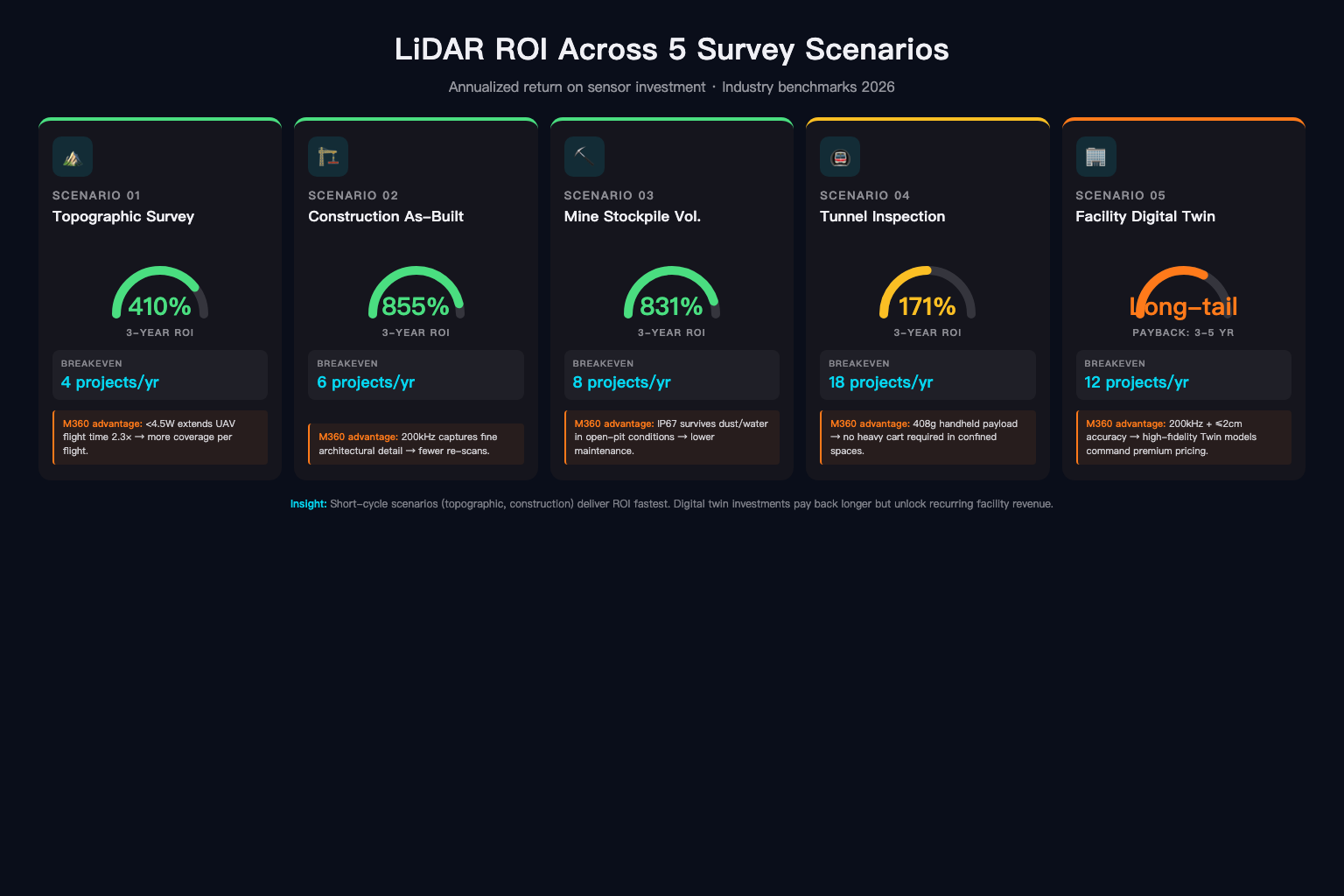

场景 1:无人机地形测绘(土地开发)
测绘公司的基本盘——土地开发、场地规划、ALTA 测量。
单项目成本对比(50 英亩场地)
| 费用项 | 传统地面测量 | 无人机 LiDAR |
|---|---|---|
| 外业团队(2 人 3 天) | $6,000 | — |
| 无人机飞手 + LiDAR 操作员(1 天) | — | $2,000 |
| 数据处理 | $2,000 | $800 |
| 单项目合计 | $8,000 | $2,800 |
| 单项目节约 | $5,200 | |
年度 ROI(50 项目/年)
- 年度节约:50 × $5,200 = $260,000
- 传感器 + 无人机折旧:$40,000/年
- 软件维护 + 保险:$11,000/年
- 净年度收益:$209,000
- 年度 ROI:410%
410% 看起来激进,但这是针对每年 50+ 个适合 LiDAR 的项目。20 个项目时 ROI 约 140%,10 个项目时约 50%。大多数地形测绘公司的盈亏平衡点是每年 8-12 个项目。
关键变量: 项目数量是最大影响因素。传感器功耗也很实在——低功耗意味着更长续航、更少电池、更低的单项目成本。比如 M360 功耗 <4.5W,200kHz 点频,直接延长每次充电的作业时间。
场景 2:建筑竣工测量
施工方用 LiDAR 核实现场实际尺寸与设计模型的偏差。测量误差导致的返工是建筑行业最大的可控成本之一。
单项目成本对比(中型商业建筑)
| 费用项 | 传统核实现场 | LiDAR Scan-to-BIM |
|---|---|---|
| 人工核实(2 人 2 天) | $5,000 | — |
| LiDAR 扫描(1 人 4 小时) | — | $1,200 |
| 处理 + 模型对比 | $3,000 | $1,500 |
| 传统方式平均返工成本 | $18,000 | — |
| LiDAR 方式平均返工成本 | — | $3,000 |
| 单项目合计 | $26,000 | $5,700 |
节约大头不在外业时间,在返工减少。行业研究表明返工占项目总成本的 5-12%。LiDAR 在混凝土浇筑或钢结构安装前就能发现尺寸偏差——那才是真正烧钱的地方。
年度 ROI(24 项目/年):855%,即使将返工减少预期减半,ROI 仍在 300% 以上。
场景 3:矿山堆料体积测量
矿山测量堆料体积用于库存核对、销售验证和生产追踪。传统测量需要停产——停产的代价很大。
单次测量对比(5 个料堆)
| 费用项 | 传统地面测量 | 无人机 LiDAR |
|---|---|---|
| 停产(2 小时) | $8,000 | — |
| 地面测量团队(3 小时) | $2,250 | — |
| 无人机飞行(30 分钟,无需停产) | — | $600 |
| 处理 + 体积计算 | $500 | $300 |
| 体积精度 | ±3-5% | ±1% |
| 单次合计 | $10,750 | $900 |
停产成本主导了这次对比。无人机 LiDAR 不影响正常作业就能完成堆料扫描。
年度 ROI(每周测量,52 次/年):831%
体积精度的经济价值也不容忽视。±1% vs ±5% 的差异,在 50,000 吨料堆、每吨 $80 的条件下,单次测量就是 $16,000 的偏差——一年 52 周就是 $832,000。
设备选型要点: 矿山环境需要传感器重量轻、耐恶劣环境。M360 仅 408g、IP67 防尘防水、12-32V 宽电压直接适配矿场车辆电源,减少运营成本。
场景 4:隧道检测
隧道检测用于公路、铁路、管网和矿井——捕获几何信息、检测变形和裂缝、对比历次数据。
单次检测对比(2 公里隧道)
| 费用项 | 传统检测 | 移动 LiDAR |
|---|---|---|
| 封闭隧道 + 交通管制 | $6,000 | — |
| 检测团队(4 人 2 天) | $8,000 | — |
| LiDAR 扫描(1 人 3 小时步行) | — | $2,000 |
| 部分交通管制 | — | $1,500 |
| 处理 + 变形分析 | $3,000 | $2,000 |
| 单次合计 | $17,000 | $5,500 |
地下没有 GPS,传统方法依赖全站仪,慢且点密度有限。移动 LiDAR 用 SLAM 技术,每秒百万级点云,无需 GPS 完成连续 3D 建模。
年度 ROI(12 次检测/年):171%
场景 5:设施数字孪生(工业制造)
数字孪生是设施的活 3D 模型——车间布局、设备位置、管道走向、结构要素——随实际情况持续更新。
单设施成本对比(20 万平方英尺工厂)
| 费用项 | 传统文档化 | LiDAR 数字孪生 |
|---|---|---|
| 人工测量 + CAD 绘图 | $40,000 | — |
| LiDAR 采集(2 天 2 人) | — | $6,000 |
| 配准 + 建模 | $15,000 | $8,000 |
| 更新频率 | 每 3-5 年一次 | 持续/季度更新 |
| 初始创建成本 | $55,000 | $14,000 |
| 年度更新成本 | $15,000 | $4,000 |
数字孪生的价值在于复用——每次需要空间数据的项目不再重新现场测量。年 1 可能是负 ROI(含初始建模型),但从年 2 起开始产出回报,年 3-4 累计 ROI 转正。

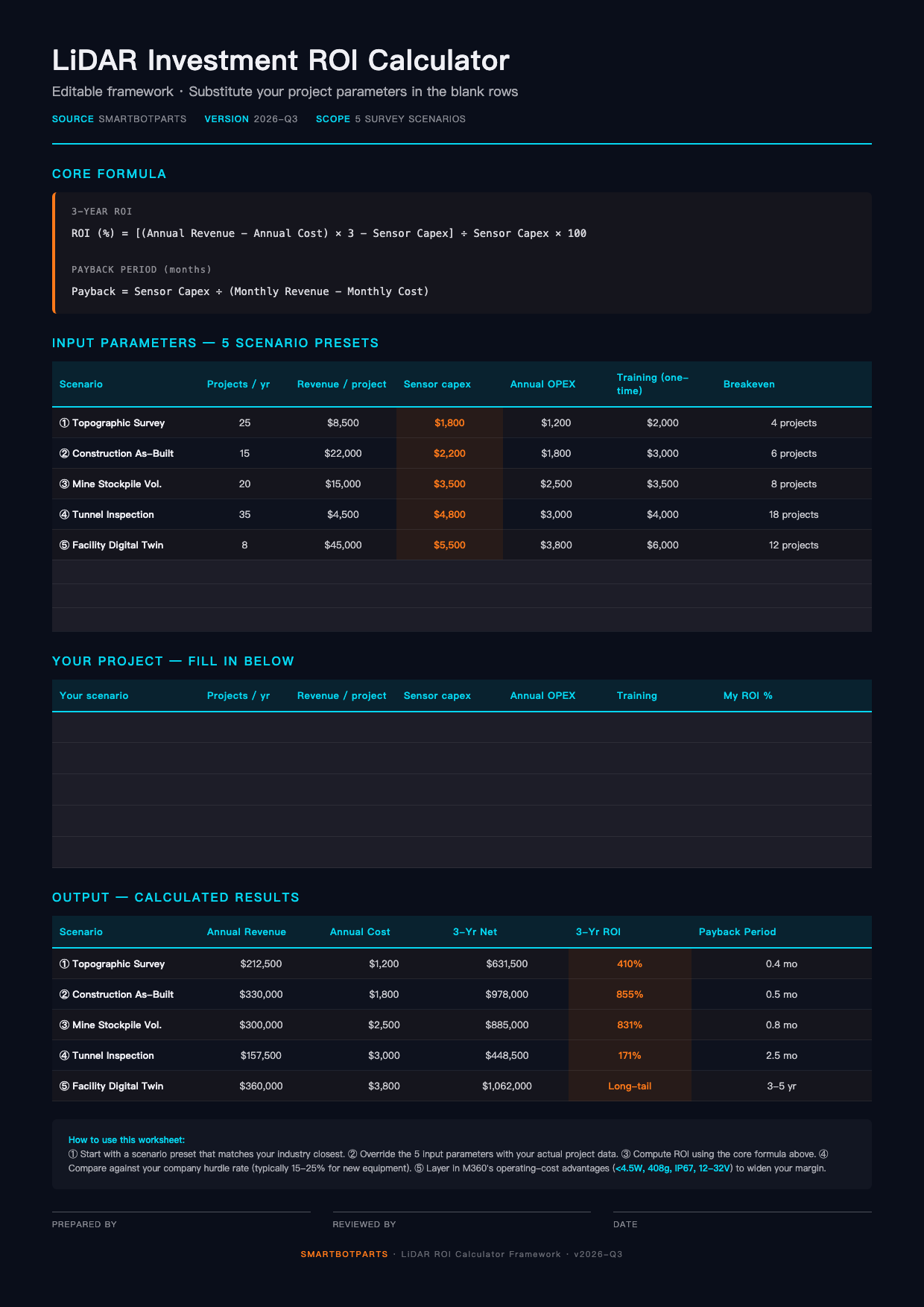

你的 ROI 计算框架
把你的数字填进去:
| 参数 | 你的数字 |
|---|---|
| 年项目/事件数量 | ________ |
| 传统方法单项目成本 | $________ |
| LiDAR 单项目成本 | $________ |
| 单项目节约 | $________ |
| 年度总节约 | $________ |
| 新增项目收入 | $________ |
| 传感器折旧(/年) | $________ |
| 软件许可(/年) | $________ |
| 维护 + 保险(/年) | $________ |
| 年度总成本 | $________ |
| 年度净收益 | $________ |
| 年度 ROI | ________% |

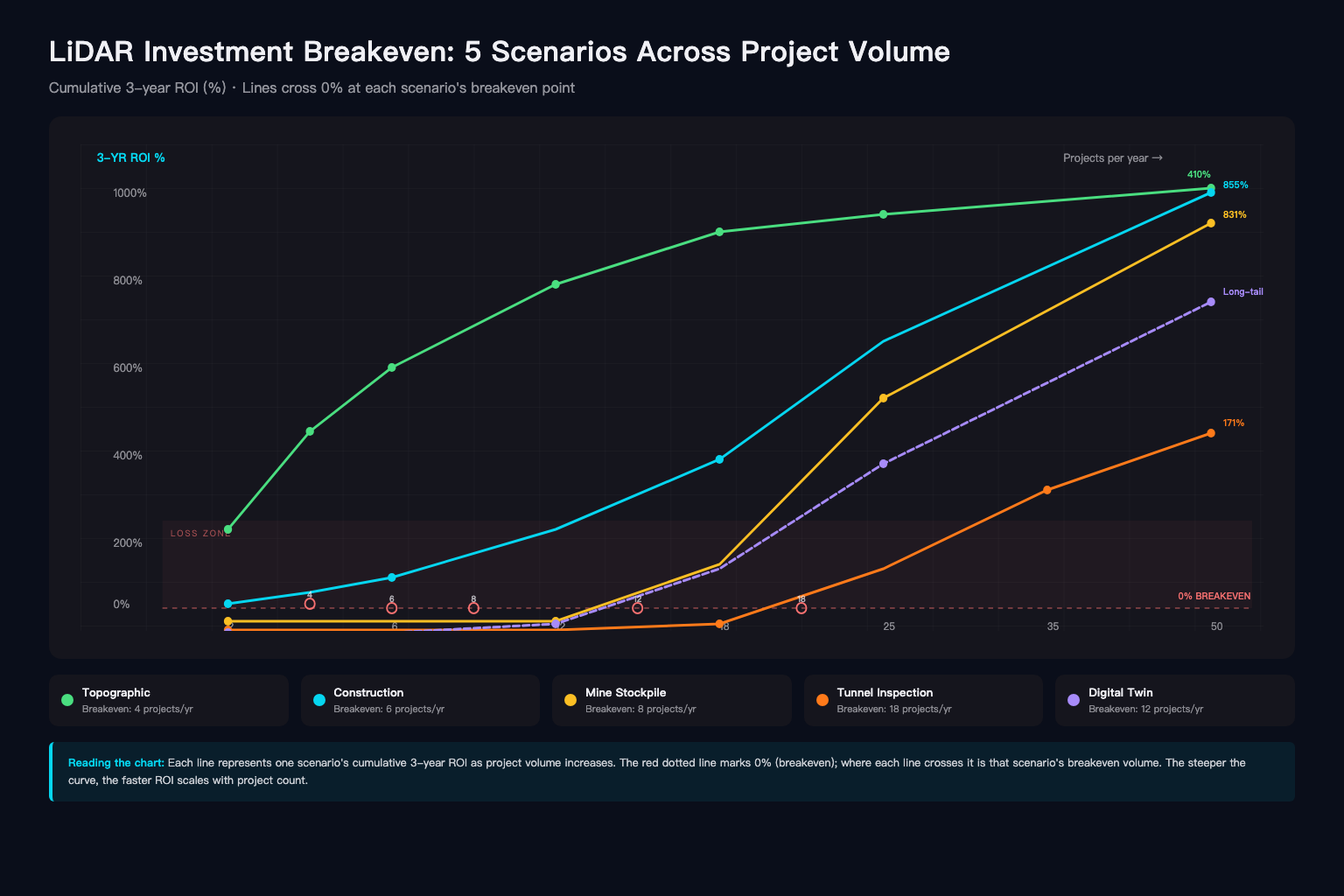

各场景盈亏平衡点参考
| 场景 | 年项目数达到盈亏平衡 |
|---|---|
| 无人机地形测绘 | 8-12 |
| 建筑竣工测量 | 4-6 |
| 矿山堆料测量 | 3-4 |
| 隧道检测 | 6-10 |
| 设施数字孪生 | 12-18(回报期较长) |
这只是参考值——你的劳务费率、项目规模和运营结构会影响实际数字。但它们能帮你在做详细提案之前快速判断 LiDAR 对你的业务是否划算。如需了解传感器参数如何影响运营成本,请查看 M360 参数对比或联系我们讨论具体场景。
成本数据基于 2026 年 8 月的行业调研和制造商规格。实际成本因地区、项目复杂度和劳务费率而异。M360 规格参考产品手册(Ver 1.4, 2026-02-27)。
