测绘团队在林区公路边操作无人机 LiDAR 设备
NDAA 第 164 条已生效——测绘团队需要立刻制定替换计划。

2026 年 6 月 30 日,FY2025 NDAA 第 164 条正式生效。如果你团队的无人机搭载的仍是禾赛(Hesai)或其它中国制造的 LiDAR 传感器,并且正在执行联邦资助的测绘项目——你已经面临合规风险。

网上关于政策解读的文章已经够多了。这篇不谈政策,只讲实操:怎么审计现有设备、怎么迁移数据、怎么选合规替代品、怎么在换设备的同时不让项目停摆。

谁受影响?不只是军方的项目

第 164 条禁止国防部采购或使用中国、伊朗、朝鲜、俄罗斯制造的 LiDAR 技术,包括相关软件、数据存储和网络服务。禾赛科技被明确点名。

但影响范围远超国防合同。任何接受联邦资助的项目——州级公路测绘、市级管网调查、大学科研经费——都可能将合规要求传递到分包商。Reddit 测绘社区的多位从业者反映,连市政项目都开始要求设备合规。

除禾赛外,速腾聚创(RoboSense)、镭神(Leishen)和 Livox(大疆关联公司)同样在监管射程之内。禾赛 2026 年初针对国防部的法律挑战已经败诉,执法方向基本明确。

关于 M360 合规状态: Livox M360 作为大疆关联产品,在多项政策报告中被列入受影响的中国 LiDAR 制造商名单。具体合规认定有待官方确认,请关注 smartbotparts.com 获取最新信息。

第一步:审计你的硬件和软件清单

替换之前,先把家底摸清。多数使用非合规设备的团队,问题不止在传感器这一个环节。

需要检查的:

实际操作:列出测绘工作流中每一件硬件和软件,标注制造商和原产国,标记可能受限的项目。

第二步:理解数据迁移路径

好消息是:你已有点云数据不受影响。 NDAA 限制的是采集硬件,不是已采集的数据。你的 .las/.laz 文件、处理后的地形模型和交付成果仍然可以在合规项目上使用。

需要关注的是工作流连续性

第三步:选型对比

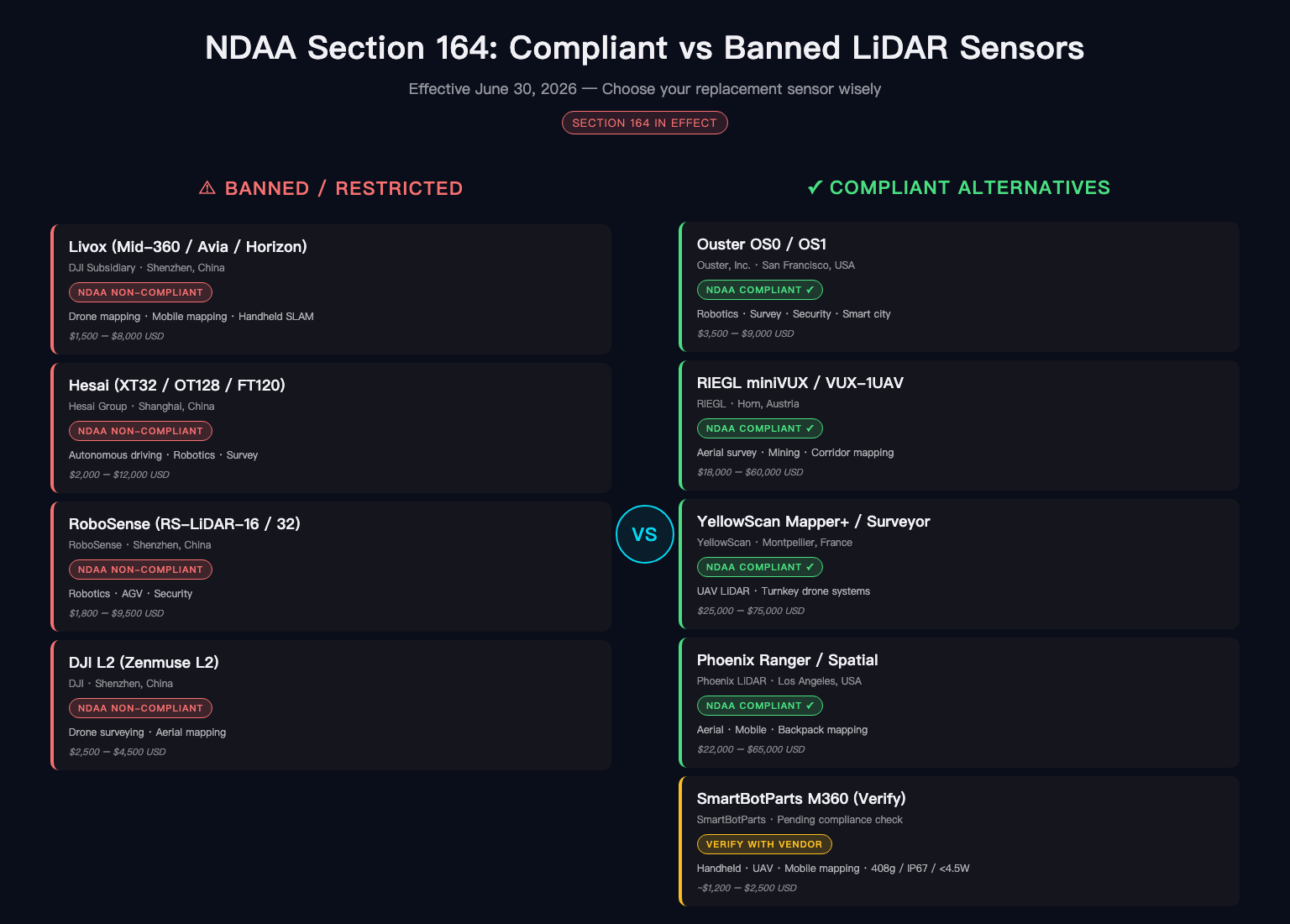

合规 vs 非合规 LiDAR 传感器对比
受 NDAA 影响品牌 vs 合规替代品——M360 合规状态待官方确认。

测绘领域的合规 LiDAR 选项比想象中少。以下是当前可用的主要选项:

合规传感器对比

传感器系统 类型 测距 重量 合规状态 Blue UAS 价格区间
Ouster OS1-128 旋转360° ≤120m 418g 合规 $12,000-18,000
Ouster OS2-128 旋转360° ≤200m 560g 合规 $16,000-24,000
RIEGL miniVUX-1UAV 轻量测绘 ≤160m ~1.05kg 合规 经集成商 $30,000-45,000
RIEGL VZ-400i 地面站 ≤800m ~9.8kg 合规 N/A $80,000-120,000
LightWare SF20/C 紧凑型 ≤100m 55g 合规 $2,000-4,000
Phoenix miniRANGER-3 集成系统 可配置 整套系统 合规 $65,000-85,000
YellowScan Venturer 集成无人机 ≤150m 整套系统 合规 待确认 $50,000-70,000

选型关键考虑

点密度 vs. 测距。 Ouster OS 系列在中低空(60-80m)表现良好,128 通道点云密度够用。RIEGL 测距更远,但成本和重量显著增加。

重量限制。 如果使用中小型多旋翼(如 Freefly Alta X 或 Inspired Flight IF1200A),传感器重量直接影响续航和覆盖面积。

集成 vs. 散件。 集成系统(Phoenix、YellowScan)将传感器、GNSS/INS 和软件打包成经过测试的方案,成本高但降低集成风险、加快过渡。散件采购灵活,但需要团队自行标定和集成。

第四步:管理过渡期

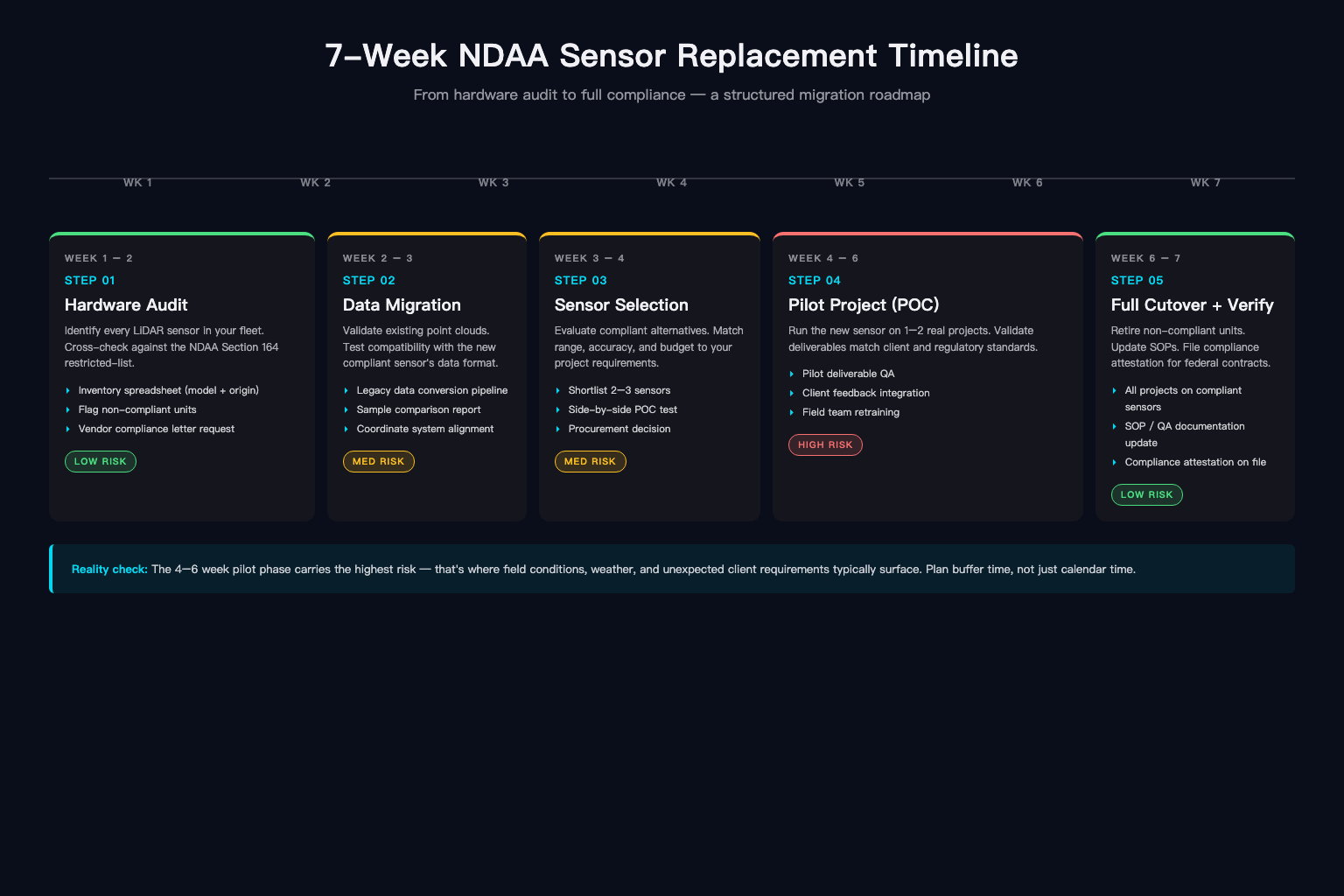

7 周过渡时间线及各阶段风险等级
建议的 7 周过渡时间线——试点阶段风险最高。

大多数替换计划在执行阶段出问题。难点不在选传感器,而在换设备的同时保证项目正常运转。

建议时间线

项目级风险评估

对每个在执行或即将启动的项目,评估三个问题:

  1. 合同是否包含 NDAA 合规条款? 仔细看合同细则,很多团队发现合规要求在多年前签合同时就已写入。
  2. 项目时间紧迫程度? 如果急需外业采集,等不了 6 周过渡,可能需要外包合规采集,或在紧急情况下申请豁免流程。
  3. 能否调整项目方案? 在无人机 LiDAR 新设备到位前,地面站扫描或合规相机的摄影测量方案有时可以临时替代。

第五步:验证合规性

目前没有单一政府机构颁发的 LiDAR NDAA 认证。厂商的合规声明基于自身的供应链分析。唯一具备实际公信力的独立验证框架是国防创新单元(DIU)管理的 Blue UAS Framework

验证要点:

监管趋势:只会更严

对于测绘团队,现在就过渡的商业理由很清楚:避免下一次监管扩展时的仓促应对。

写在最后

NDAA LiDAR 禁令不是未来的问题,是现在的问题。第 164 条已经生效,如果你的团队在联邦项目上使用非合规传感器,合规窗口正在收窄。

替换过程可控,但需要系统规划:审计设备清单、选合规传感器、制定过渡时间线、记录合规验证。把这件事当成单纯换硬件的团队会吃苦头;当成工作流过渡——数据、软件、培训、合同——的团队才能平稳过渡。

从现在开始行动。


合规传感器选型矩阵
选型矩阵——保存分享供快速参考。

监管信息基于 2026 年 8 月公开可查的立法文本和政策分析。本文仅供参考,不构成法律建议。项目-specific 的合规问题请咨询合同官或法律顾问。
